2020年10月,習近平總書記考察潮州市廣濟橋察看文物修複保護情況,并強調廣濟橋曆史上幾經重建和修繕,凝聚了不同時期勞動人民的匠心和智慧,具有重要的曆史、科學、藝術價值。
作爲中國四大古橋之一,潮州廣濟橋橫跨韓江,既是潮州地标性建築,也被譽爲“世界上最早的啓閉式橋梁”。受氣候的影響,橋梁所處的韓江汛期長、流量大,水深流急,橋墩常年受到江水沖刷。廣濟橋雖經曆多次局部修繕,但近年來橋墩出現墩身底部被沖刷掏空、墩身周邊水泥墊塊被沖走、墩身表面砌石間隙灰漿脫落等問題,需要重新進行基礎加固與修複。從2022年3月起,廣州建築屬下園建集團開展了廣濟橋橋墩的修繕工程,并于日前竣工。在施工過程中,吊車在水上作業,同時潛水員在水下進行定位,精益求精的施工工藝讓廣濟橋煥發出新的神采。

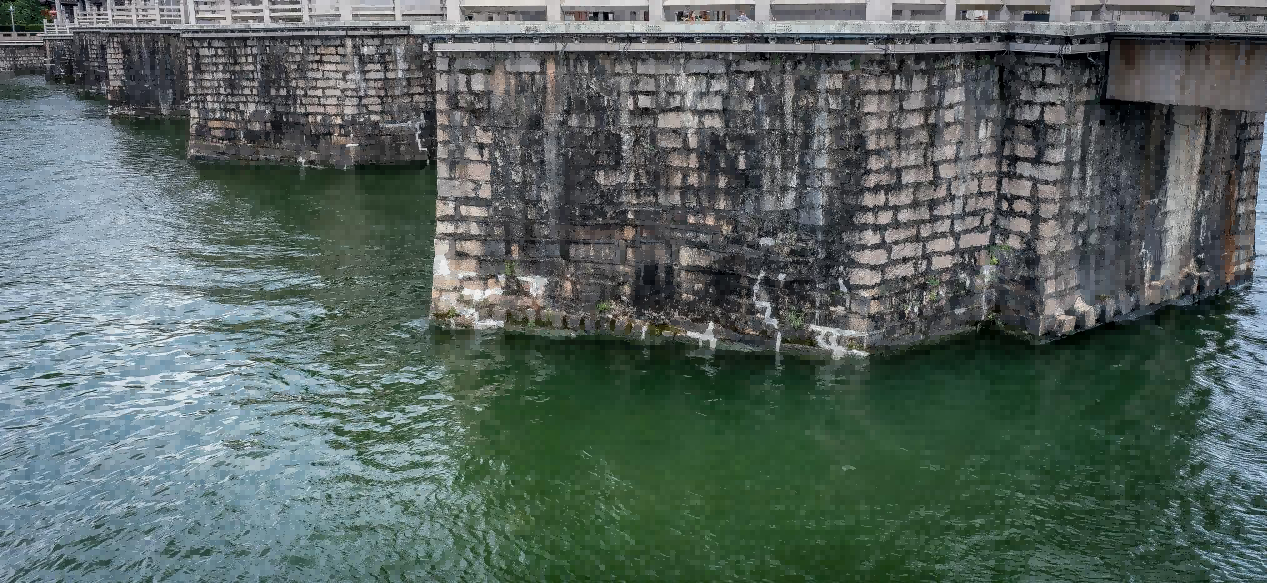

▲廣濟橋鳥瞰
确立“四保存”修繕原則
廣濟橋主體爲浮梁結合結構,由東西兩段石梁橋和中間一段浮橋組合而成,石梁橋由橋墩、石梁和橋亭三部分組成。東邊梁橋長283米,有橋墩12個和橋台1座,橋孔12個; 西邊梁橋長137米,有橋墩8個,橋孔7個。施工團隊确立了保存原型制、原結構、原材料、原工藝的“四保存”修繕原則,力求最大限度地保存橋體原有風貌,使其更好地延續傳遞傳統文化價值。
▲對橋墩掏空部位進行袋裝水泥填充

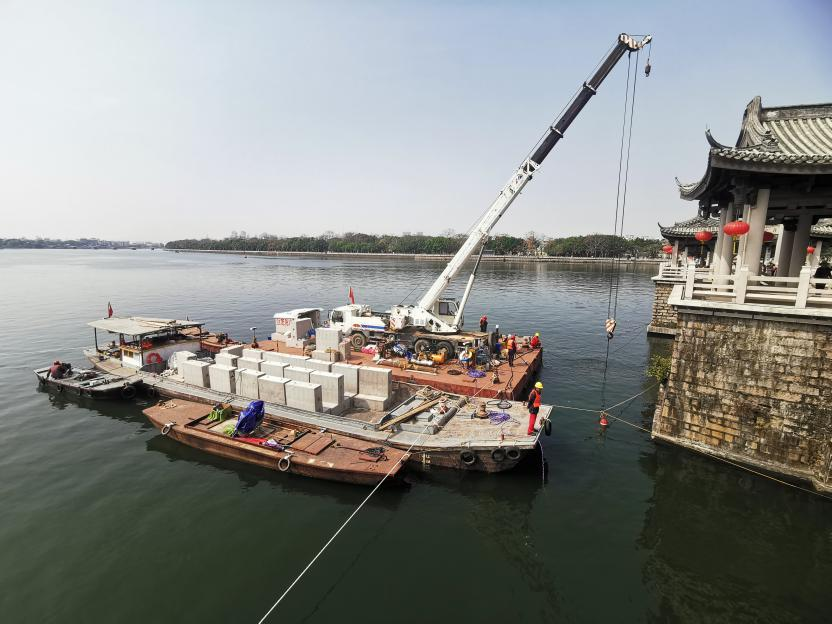

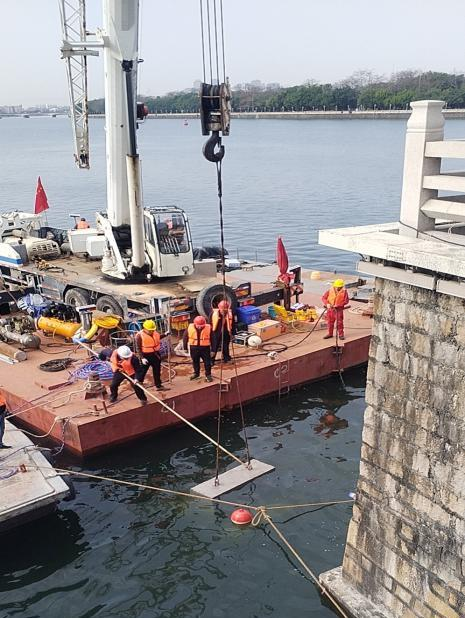

▲水上吊裝作業
“蛙人下水”配合“水上吊裝”
水上吊裝是本工程的重點難點,需要專業潛水員與地面人員嚴謹細緻的配合,确保吊裝位置準确。大霧、大雨或水閘開閘放水等情況,都會影響到吊裝作業的開展。
施工團隊搭建了高強度的水上浮箱作業平台,將數十噸重的重型吊車由岸邊移至浮箱作業平台上,待吊車支腿完成調整後,再采用高硬度工字鋼雙面焊接對支腿進行限位及加固,同時與浮箱平台也進行了焊接,切實提高了吊車在作業平台吊裝的穩定性。
▲高強度水上浮箱作業平台

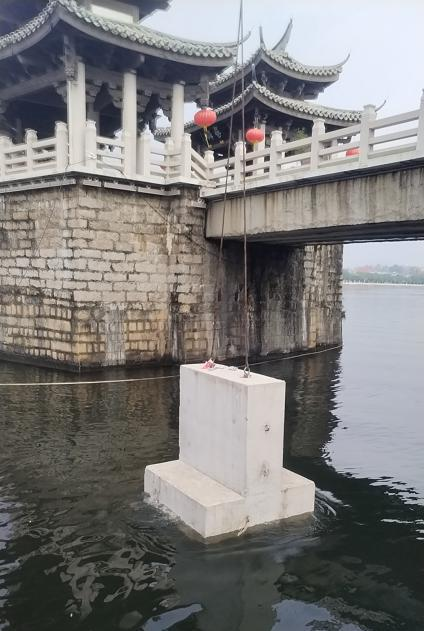

潛水員與吊車員、地面施工員通力配合,在水面進行T型預制塊的定位工作。潛水員首先配合安裝定位浮球确認預制塊吊放位置,再根據定位進行吊放。待T型預制塊平穩放置河床上後,潛水員采用水下通信電話與水上作業平台上的人員進行溝通,將T型預制塊精确放至水下定位點上,确保位置準确。

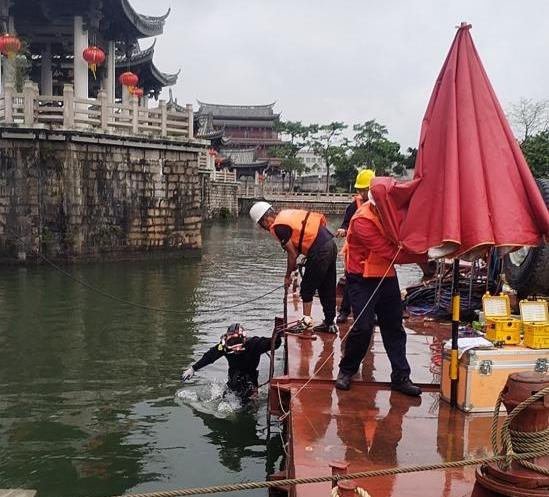

▲潛水員下水

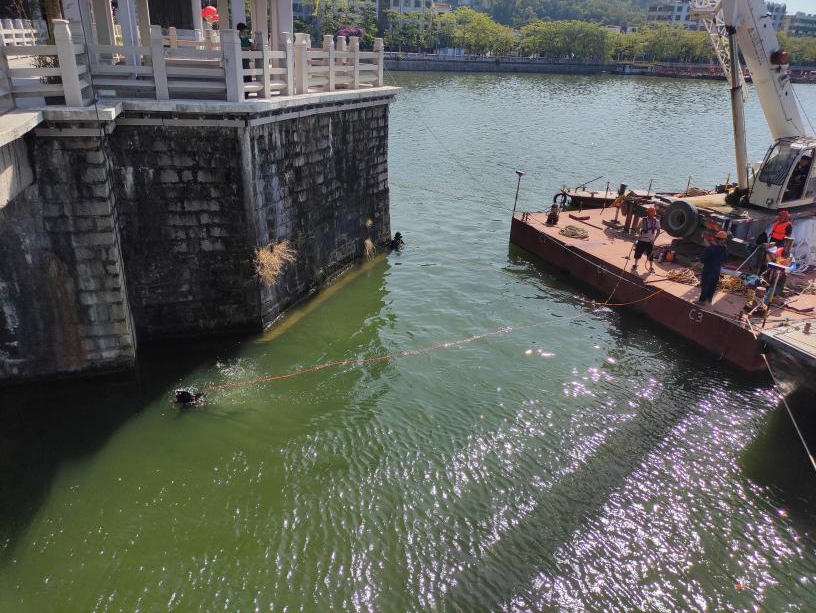

随後潛水員繼續配合下放阻石預制塊及阻石鋼筋網等其餘構件,并進行塊石抛填與分水樁吊裝,确保結構堅固安全。在爲期6個月的水下作業中,施工團隊共計對16個橋墩吊裝T型預制塊584塊、阻石預制塊180塊、阻石網404套。
▲除草修補後的墩身
施工團隊抱著對曆史負責、對文物負責的職業精神,在施工過程中保持安全距離作業,以确保文物本體不受傷害。施工團隊用橡膠輪胎挂壁來保護橋墩,防止施工過程中出現剮蹭或沖撞的情況。
習近平總書記在文化傳承發展座談會上發表重要講話強調,“隻有全面深入了解中華文明的曆史,才能更有效地推動中華優秀傳統文化創造性轉化、創新性發展,更有力地推進中國特色社會主義文化建設,建設中華民族現代文明。”經過修繕後的廣濟橋,有效增強了抗風禦潮功能,延長了使用壽命,在八百多年的歲月洗禮後,將繼續承載著潮州人的鄉愁記憶矗立于韓江之上,煥發出新的歲月風采。
▲廣濟橋
來源 | 園建集團 姚曉燊 邵琪俊 洪淑媛(文) 何俊(圖)
編發 | 集團黨群工作部 龍锟 李钊雯
發布 | 集團辦公室 張曉瑩
